Das Grundprinzip der Verkettung ist, das einzelne Arbeitsgänge (AG) als Gruppe/Block zusammengefasst sind.
Diese werden entsprechend als ein Block in der Planung angesehen, als wären dieser ein AG.

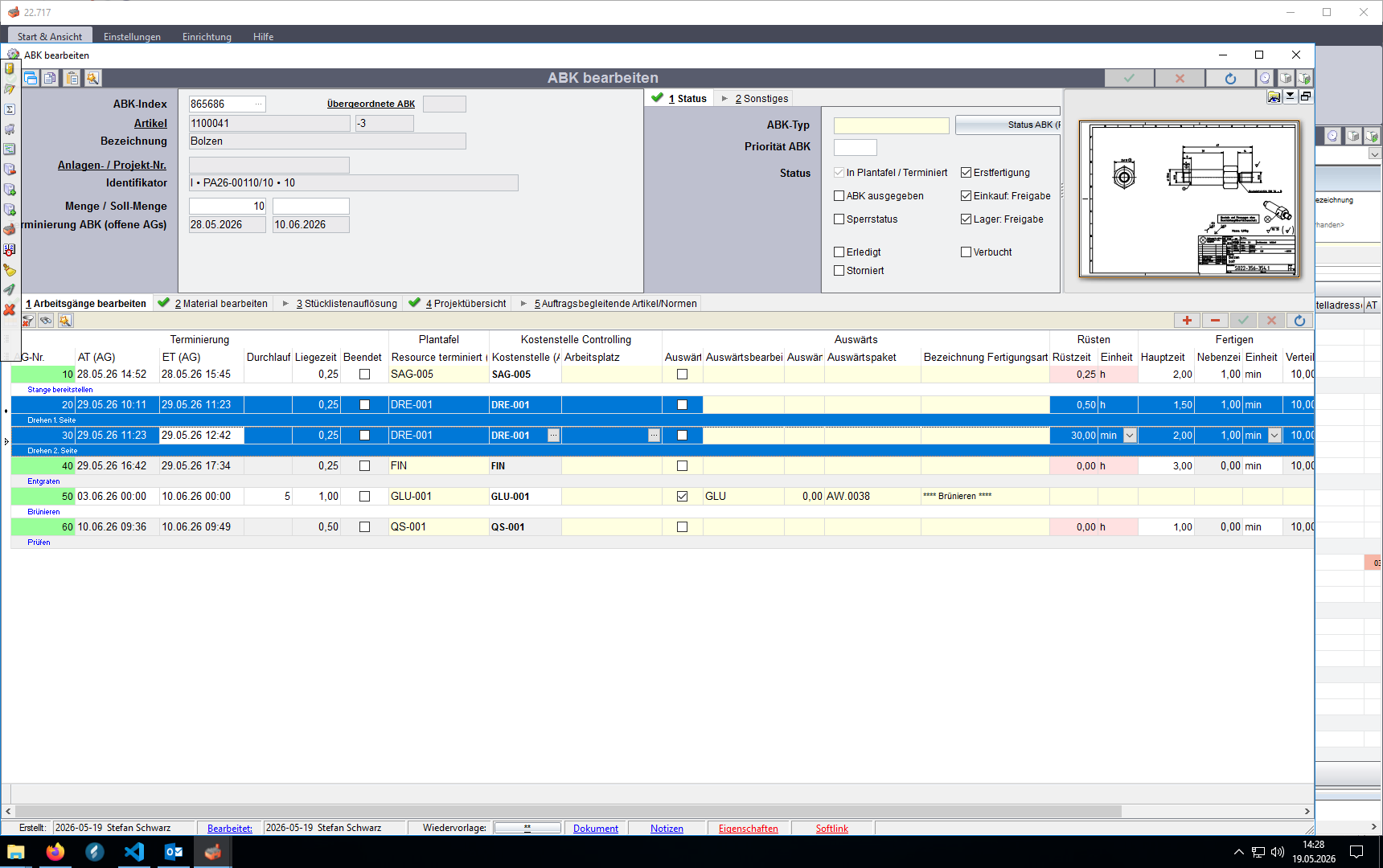

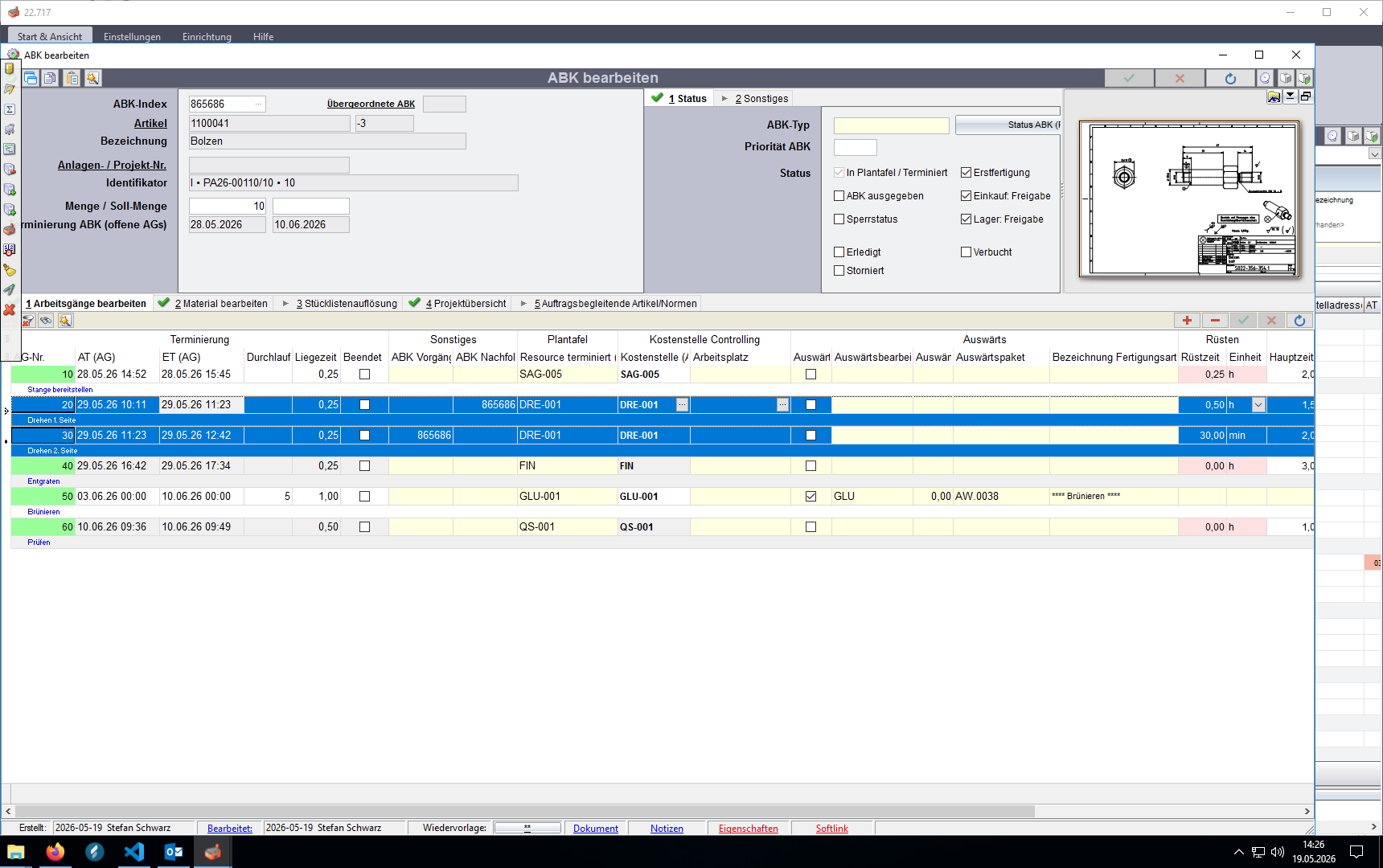

Der einfachste Anwendungsfall einer Verkettung sind AG innerhalb einer ABK, welche auf der gleichen Ressource gefertigt werden. Diese sollen idR auch in der Planung zusammengehalten werden.

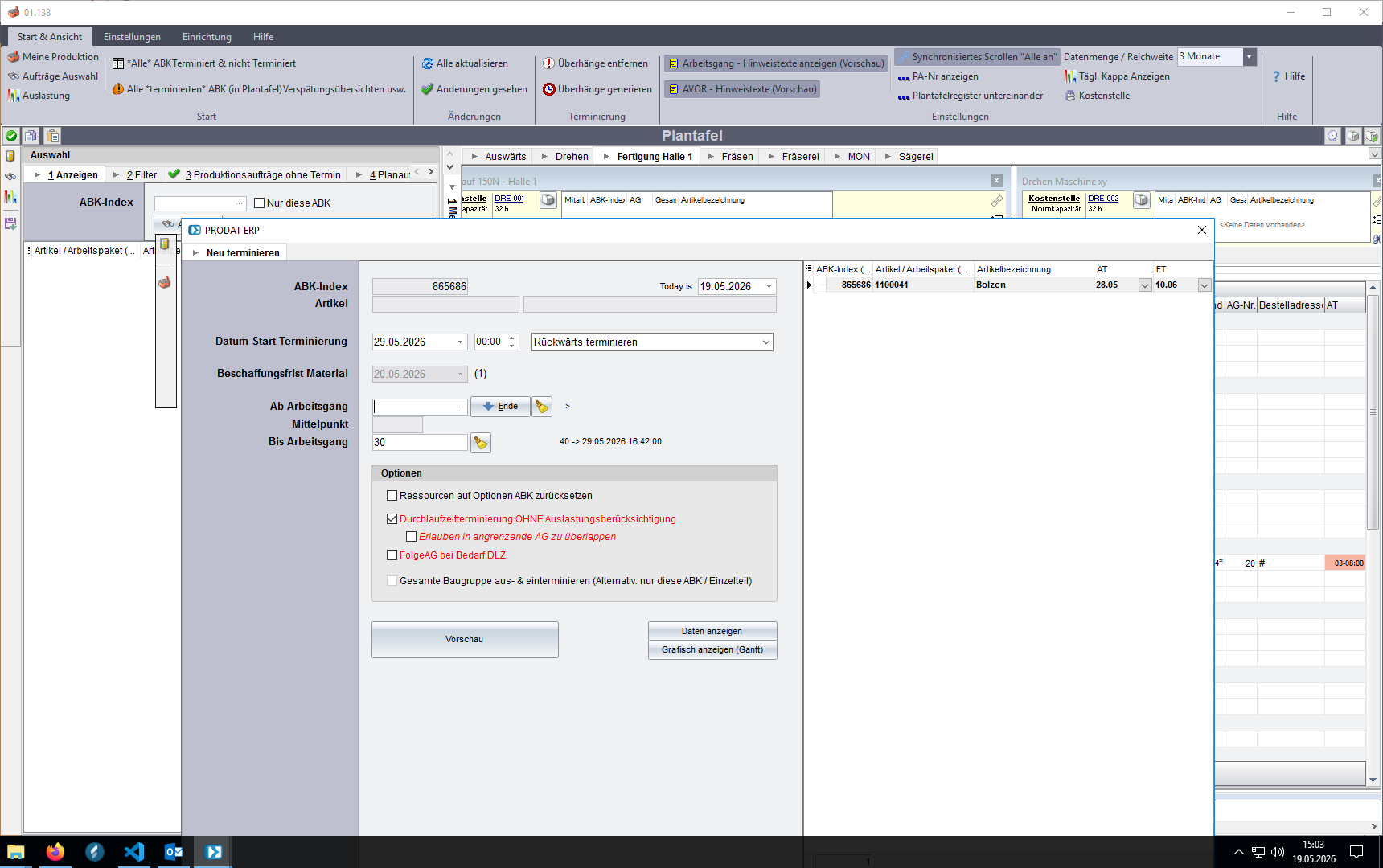

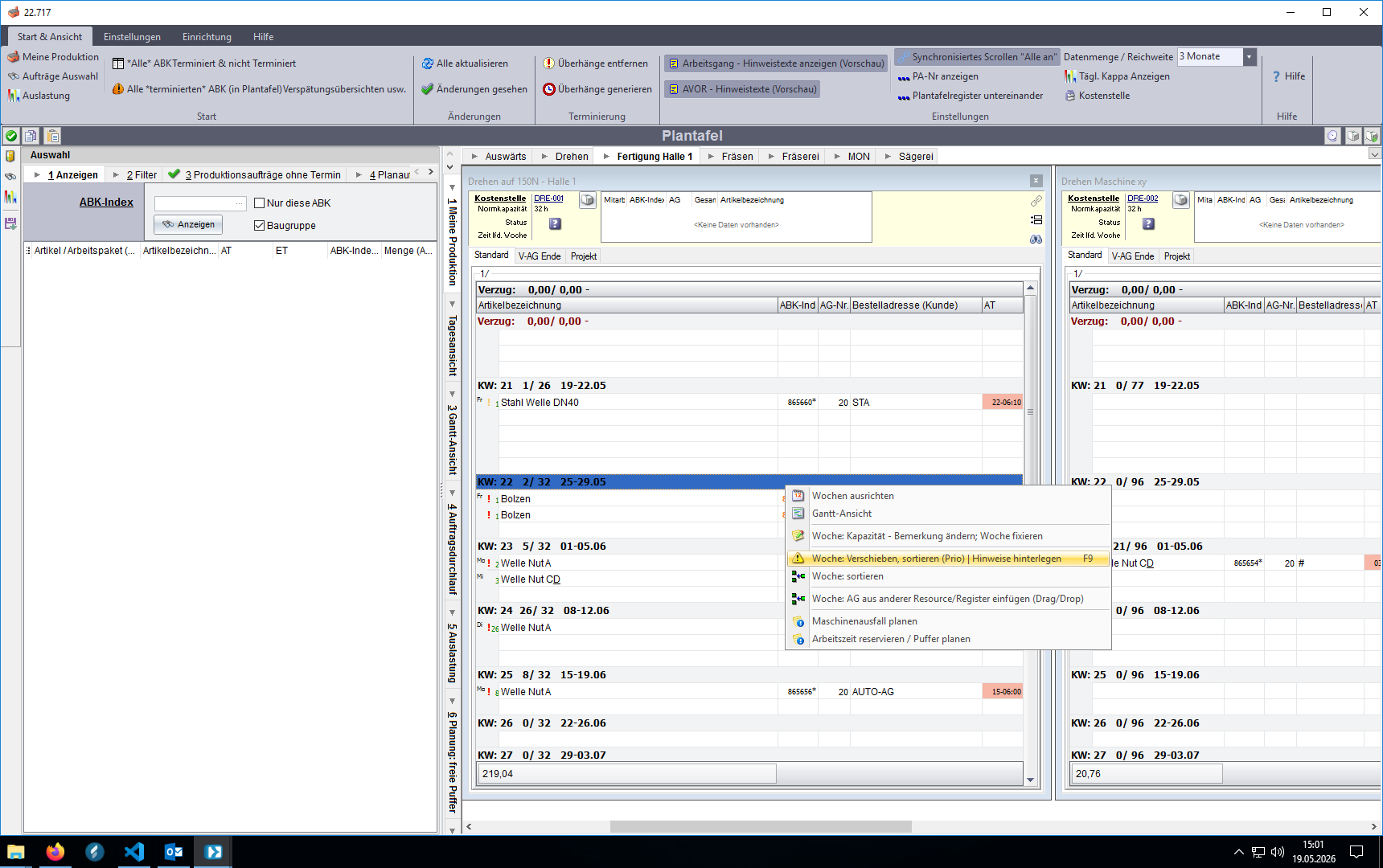

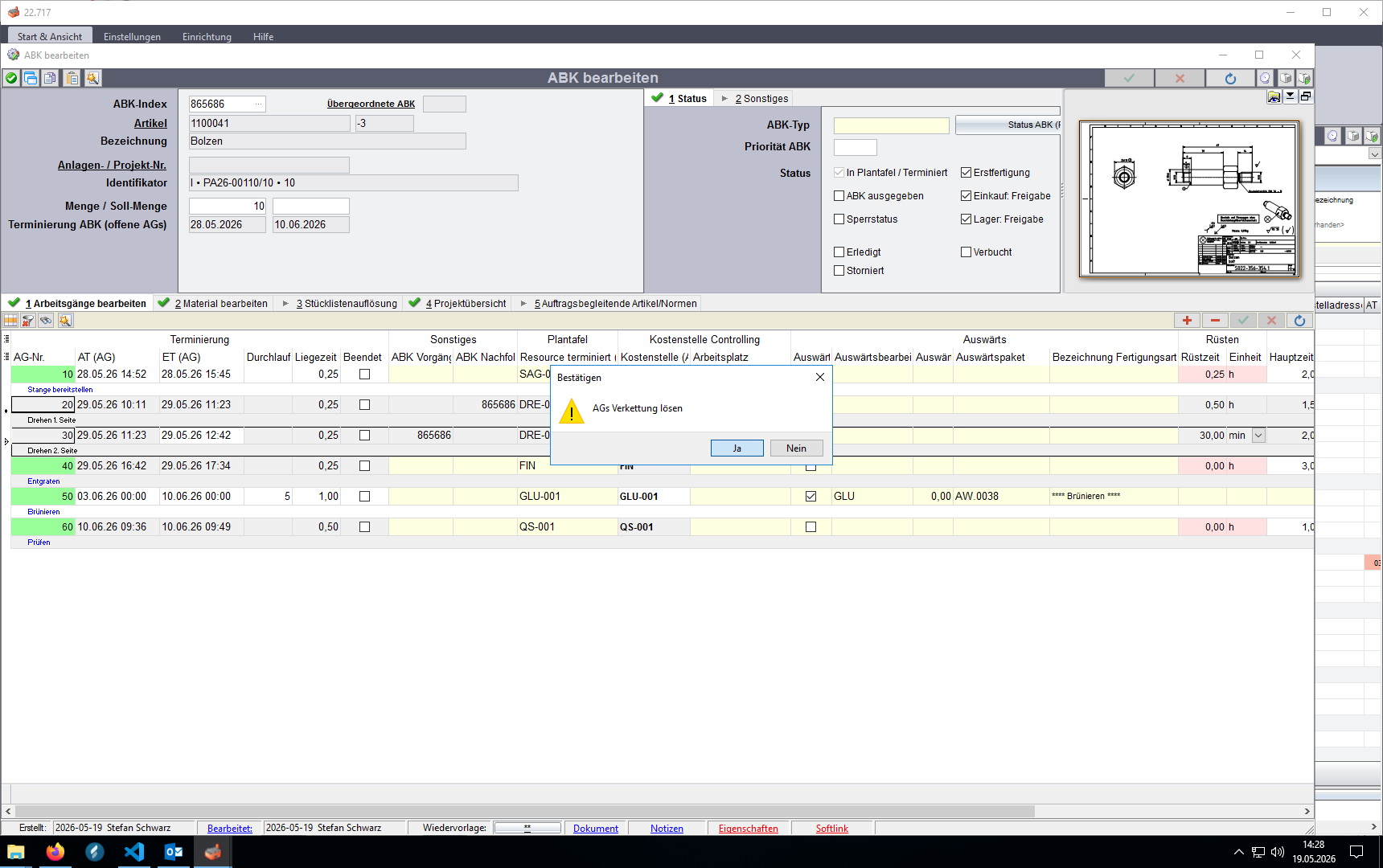

Es gibt zwei Möglichkeiten, diese Verkettung zu erstellen bzw. zu lösen.

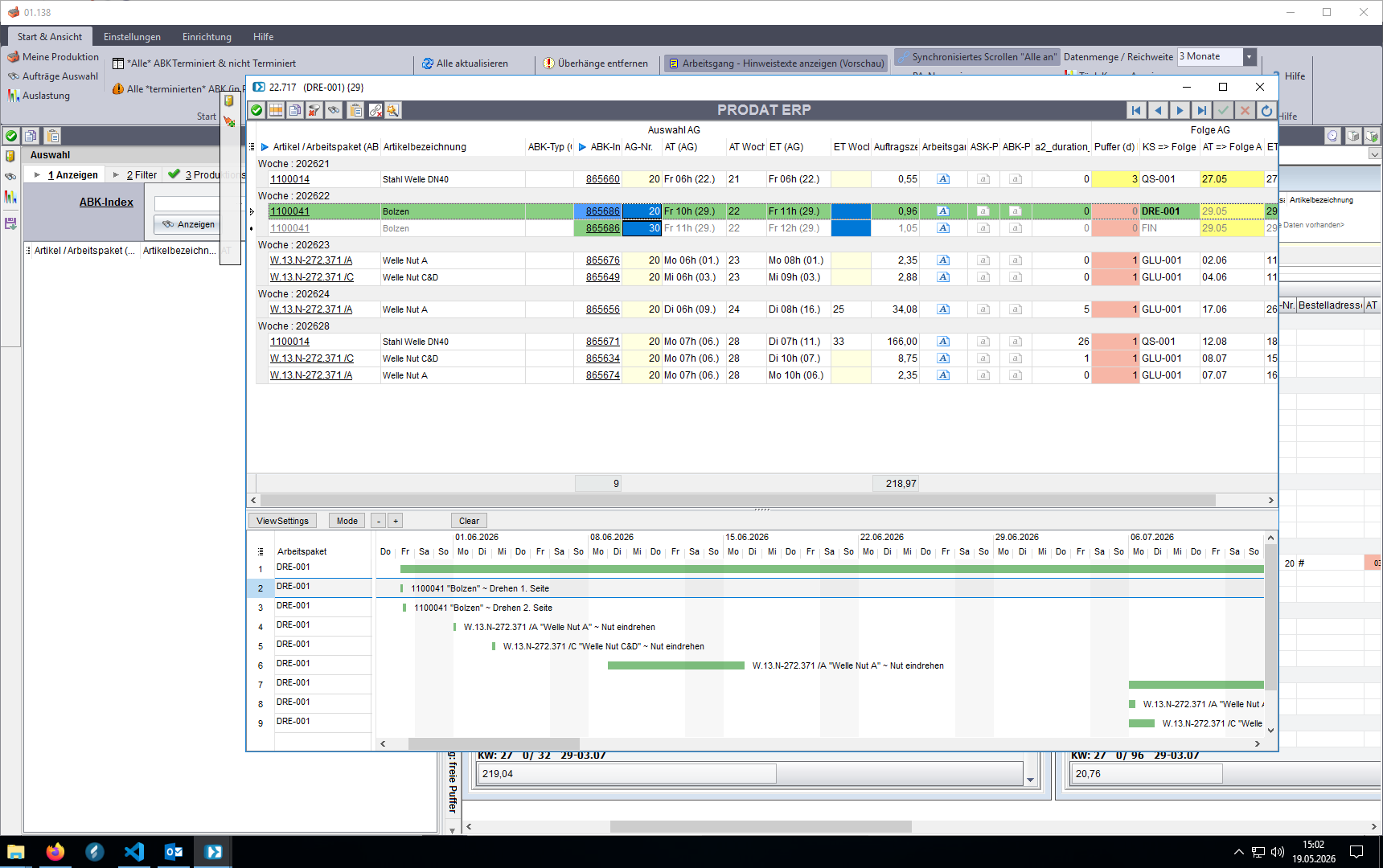

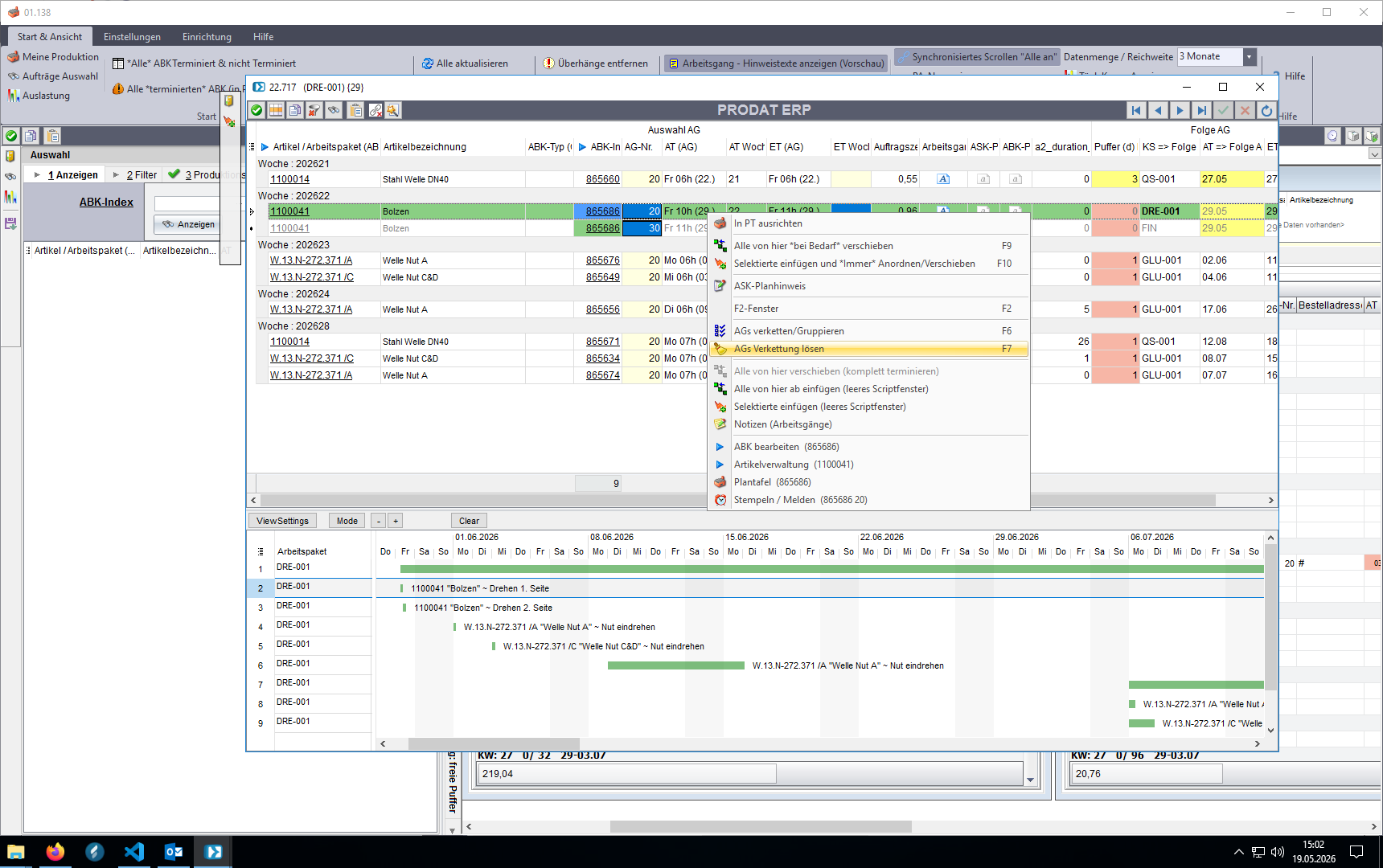

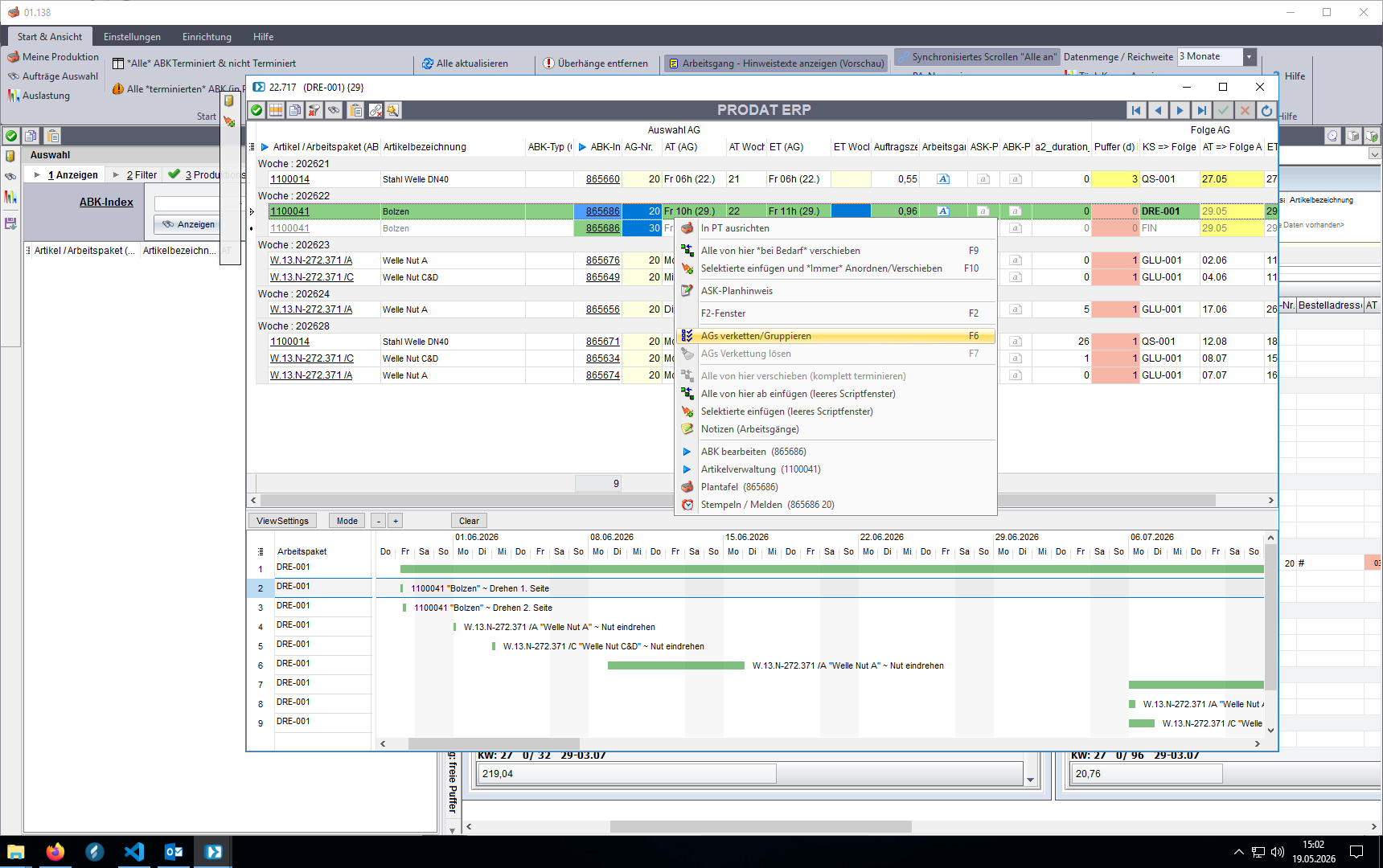

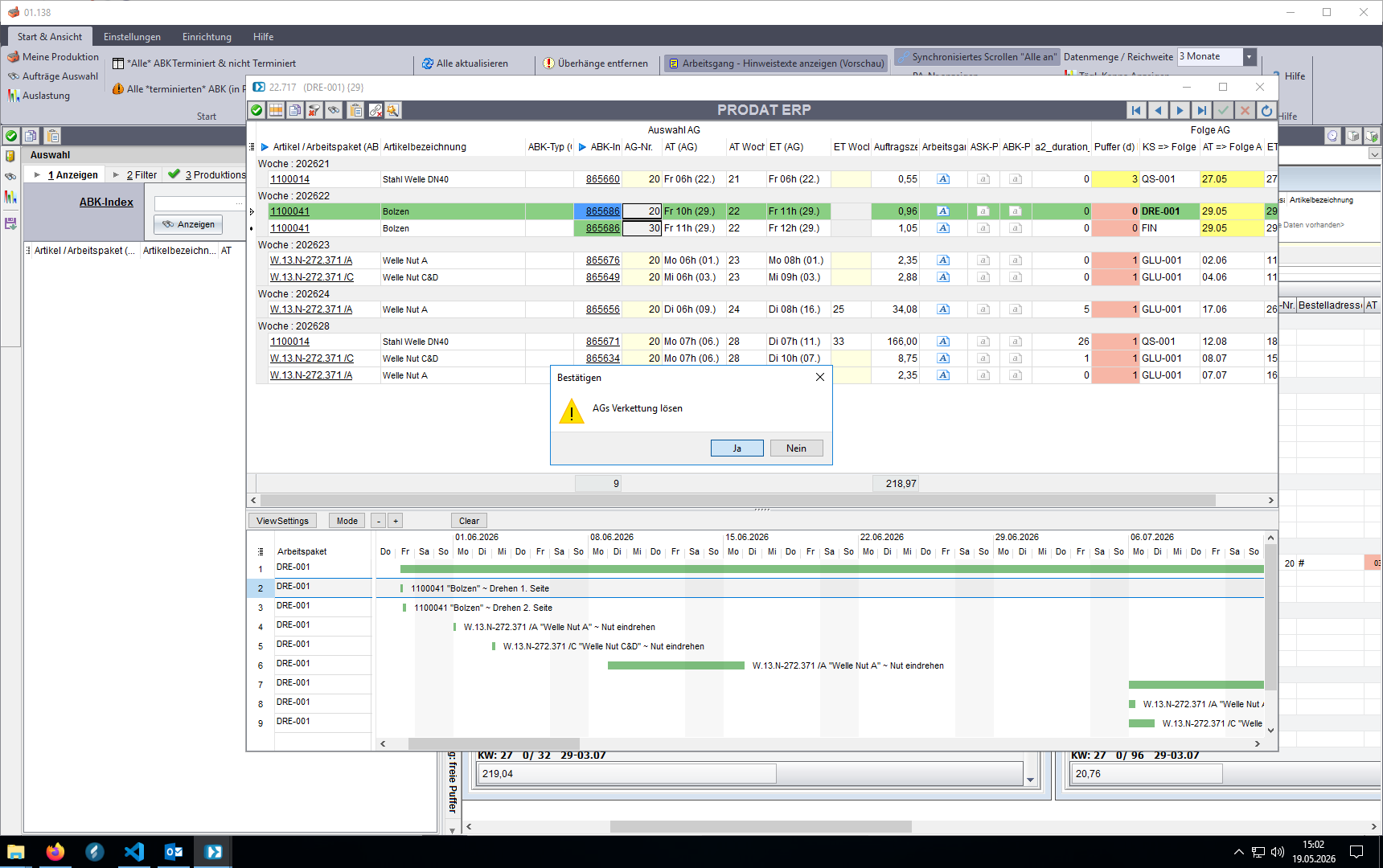

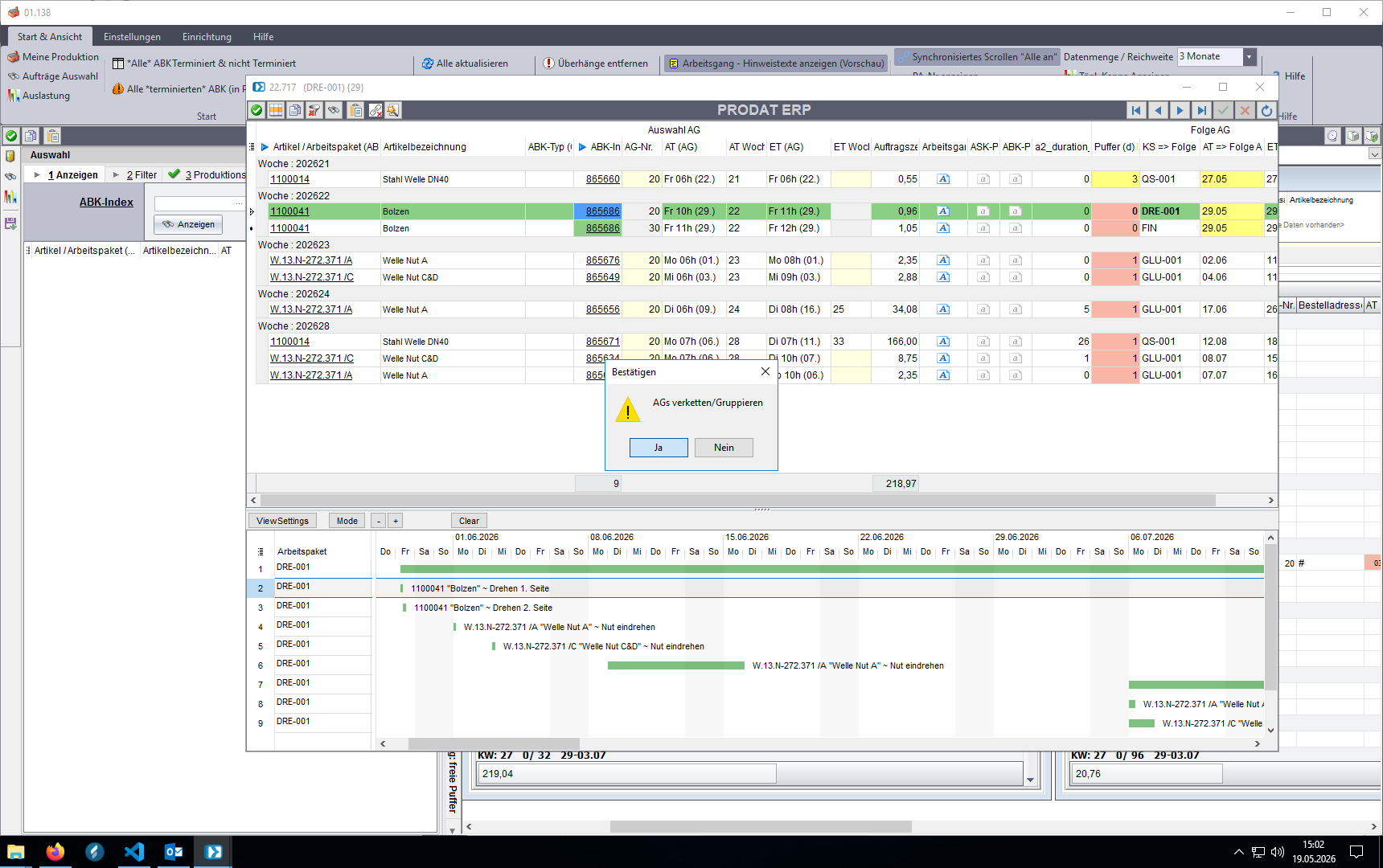

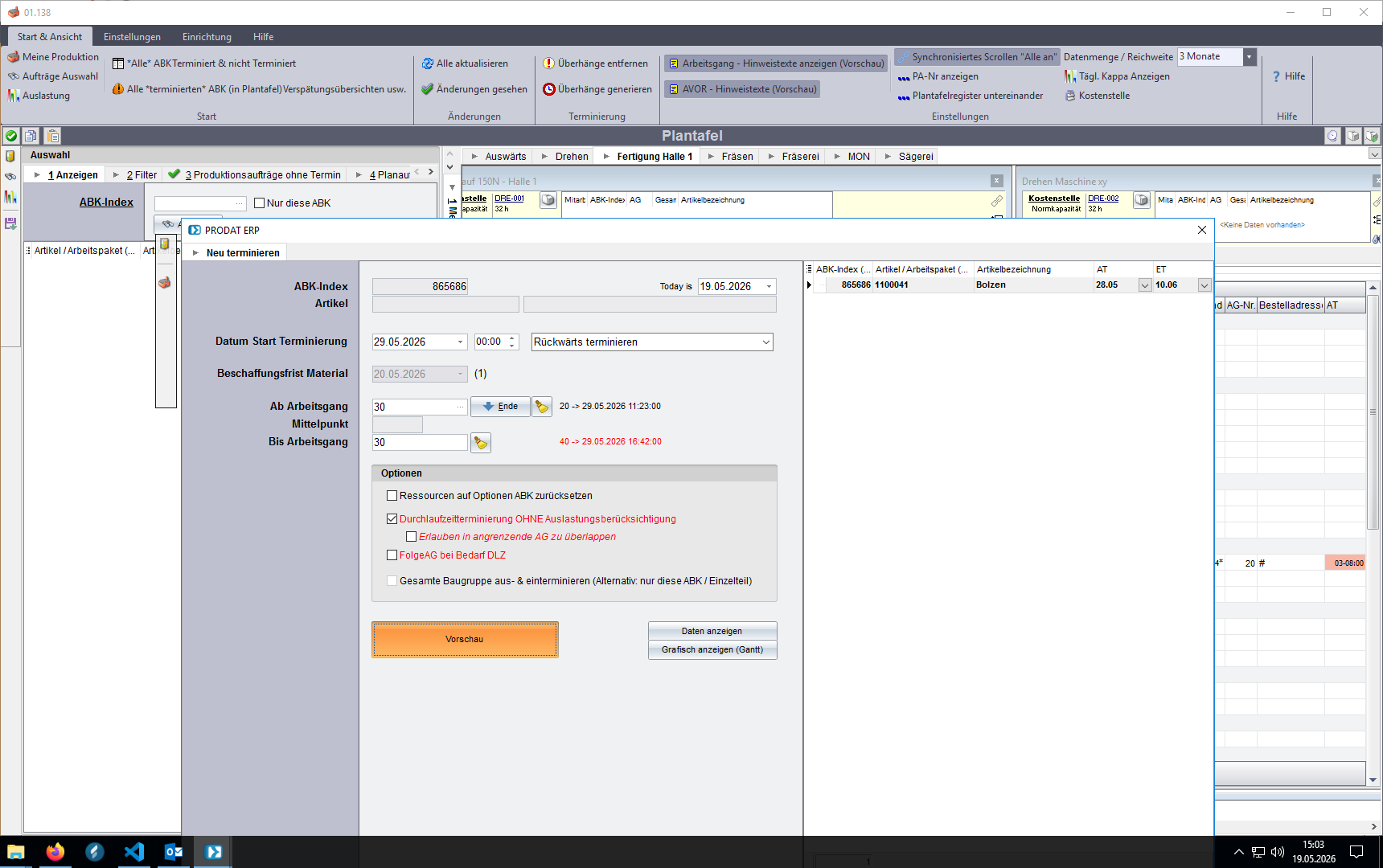

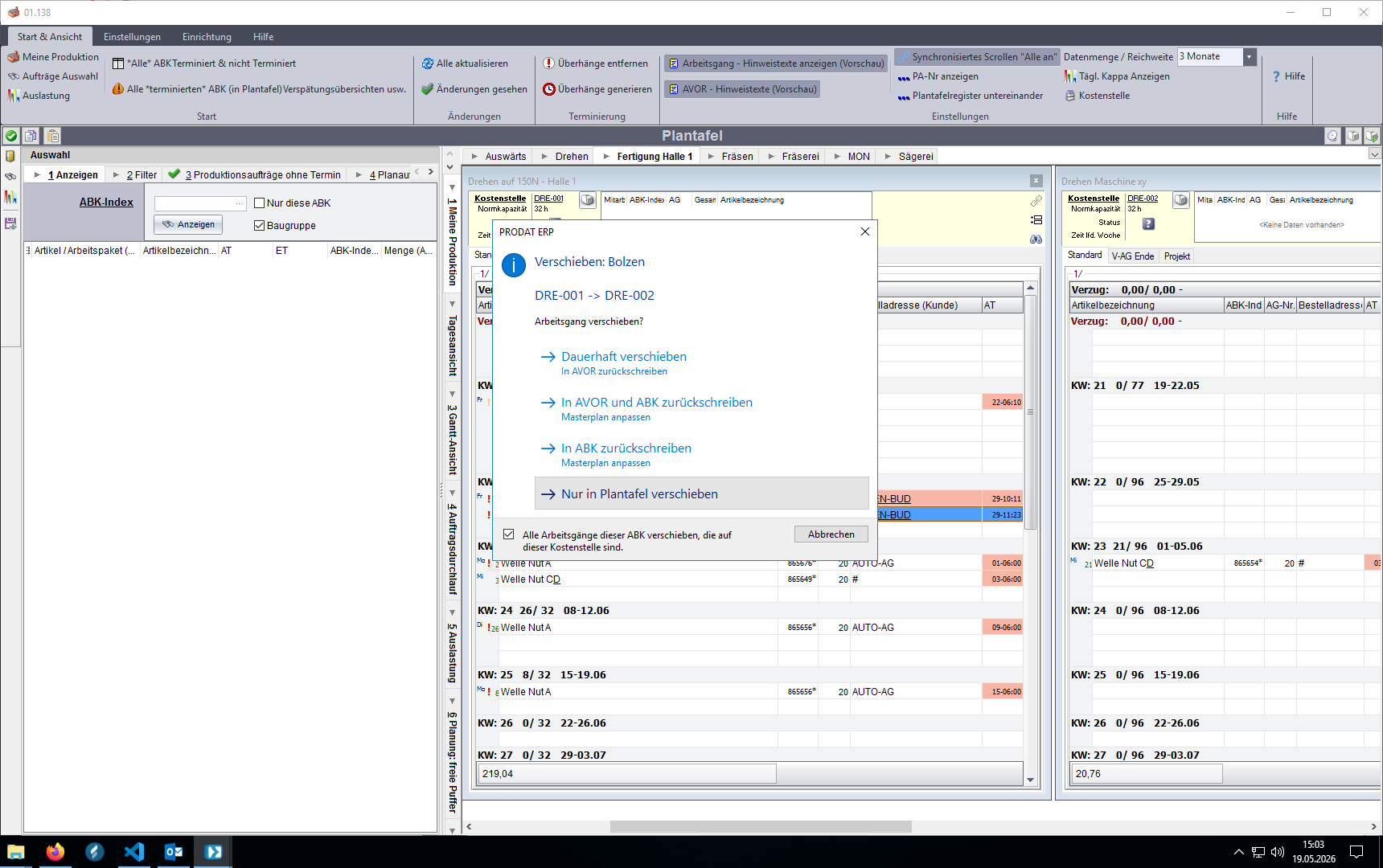

Möglichkeit 1, ist direkt in der ABK.

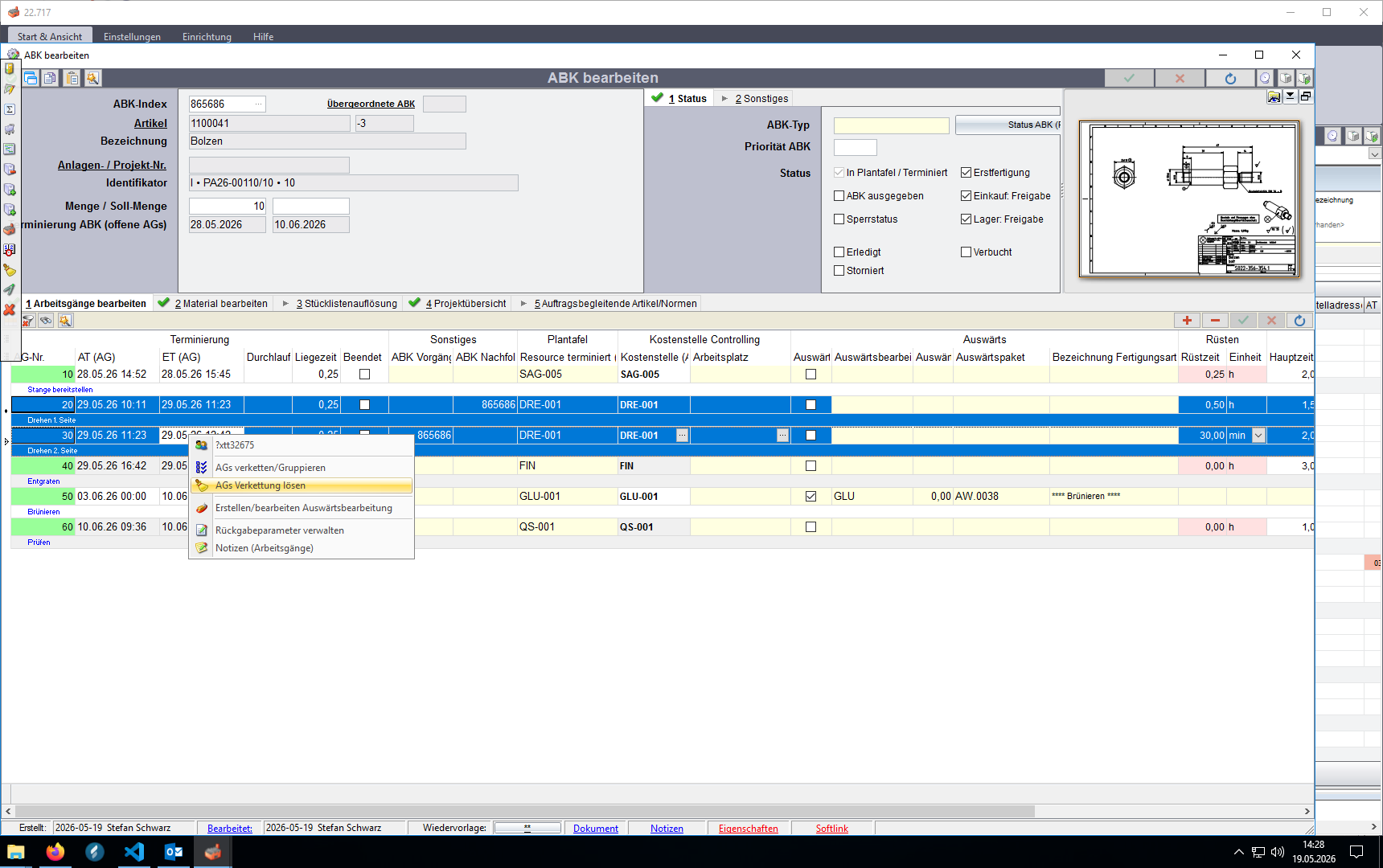

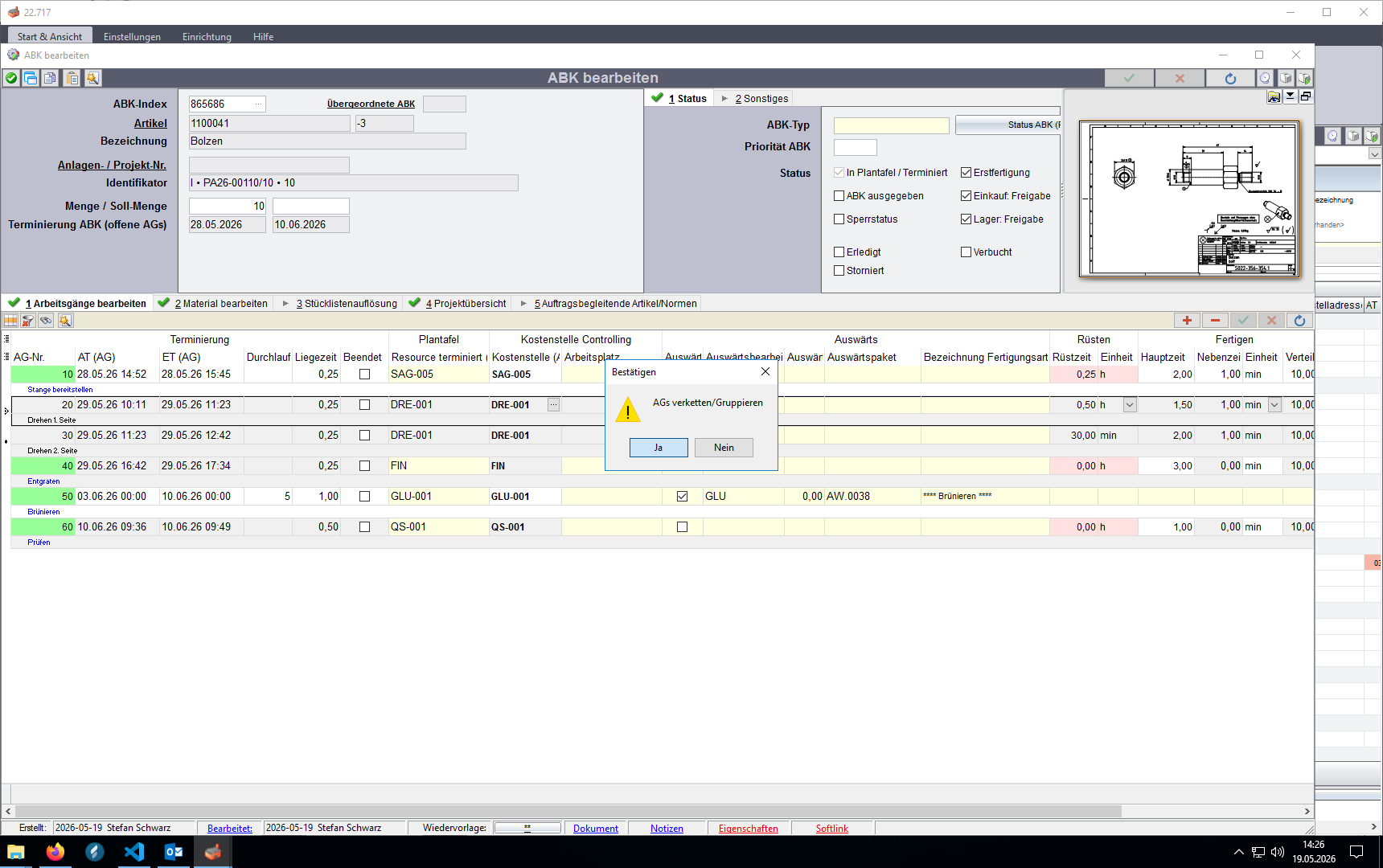

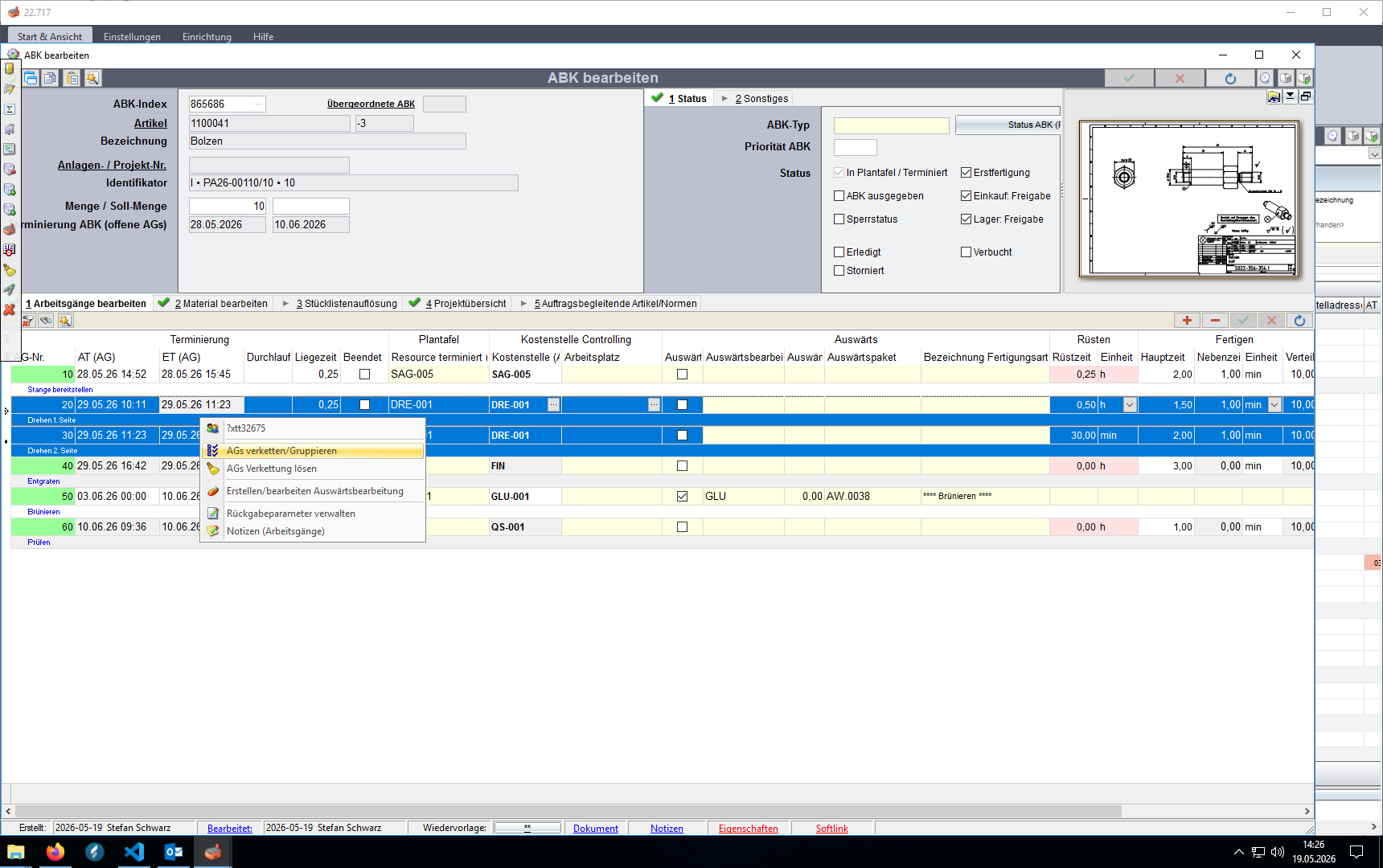

Die beiden zu verkettenden AG's werden markiert.
